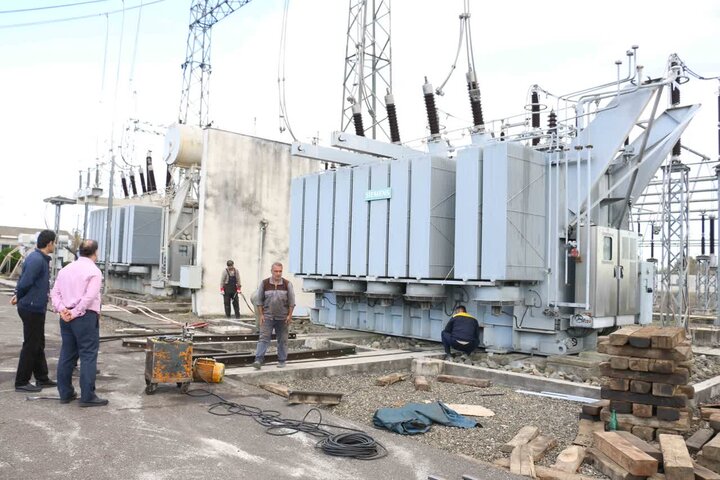

مدیرعامل برق منطقه ای گیلان از پیشرفت فیزیکی ۷۴ درصدی پروژه توسعه فیدرهای پست ۲۳۰ کیلوولت سیاهکلده خبر داد.
محمود دشت بزرگ در تشریح این خبر اظهار کرد: عملیات اجرایی پروژه توسعه پست ۲۰/۶۳/۲۳۰ کیلوولت سیاهکلده با توجه به توسعه شبکه برق فوق توزیع در استان گیلان و نیاز منطقه، در دو فاز توسعه فیدرهای این پست، تعریف و در حال اجرا میباشد.
وی افزود: فاز اول این پروژه که شامل تأمین تجهیزات، نصب، تست و راه اندازی دو فیدر اول و دوم پست ۲۳۰/۶۳/۲۰ کیلوولت سیاهکلده میباشد با پیشرفت فیزیکی ۸۷ درصدی و فاز دوم این پروژه با دو فیدر سوم و چهارم با پیشرفت فیزیکی ۶۱ درصدی در حال اجرا میباشد.
مدیر عامل شرکت برق منطقهای گیلان اضافه کرد: برای اجرای این پروژه حدود ۱۹۰ میلیارد ریال اعتبار در نظر گرفته شد و این پروژه با پیشرفت فیزیکی بسیار خوبی در حال اجرا است و پیش بینی میشود فاز اول در فروردین و فاز دوم نیز در شهریور سال آینده به بهره برداری برسد.
گفتنی است، در راستای توسعه پست و جهت برق رسانی به پستهای ۶۳ کیلوولت جدیدالاحداث، ۴ فیدر ۶۳ کیلوولت AIS از نوع کنترل متداول احداث خواهد شد.
